玻纤土工格栅厂家浅谈施工工艺流程

发布时间: [2019-10-17-9:1:41]    浏览量:843次
玻纤土工格栅厂家浅谈施工工艺流程
    玻纤土工格栅是一种用于路面增强、老路补强,加固路基及软土基的优良土工合成材料。玻纤土工格栅高强无碱玻璃纤维通过国际先进的经编工艺制成网状基材,经表面涂覆处理而制成的半刚性制品。具有经、纬双向很高的抗拉强度和较低的延伸率,并具有耐高温、耐低寒、抗老化、耐腐蚀等优良性能,广泛应用于沥青路面、水泥路面及路基的增强和铁路路基、堤坝护坡、机场跑道、防沙治沙等工程项目。

  玻纤土工格栅施工工艺:


(1)首先精确放出路基边坡线,为了保证路基宽度,每侧各加宽0.5m,把晾晒好的基底土进行整平后用25T振动压路机静压两遍,再用50T震压四遍,不平整的地方人工配合整平。
(2)铺垫0.3m厚的中(粗)砂,人工配合机械整平后,25T的振动压路机静压两遍。

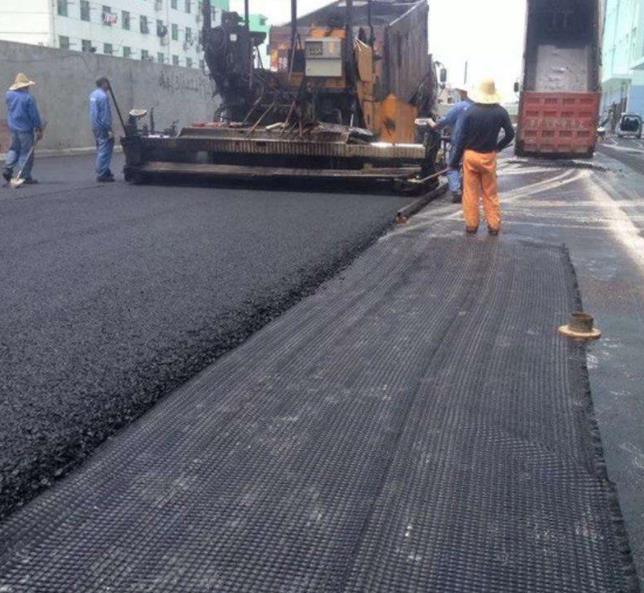

(3)铺设土工格栅,土工格栅铺设时底面应平整、密实,一般应平铺,拉直、不得重叠,不得卷曲、扭结,相邻的两幅土工格栅需搭接0.2m,并沿路基横向对土工格栅搭接部分每隔1米用8号铁丝进行穿插连接,并在铺设的格栅上,每隔1.5-2m用U型钉固定于地面。
(4)第一层土工格栅铺好后,开始填设第二层0.2m厚的中(粗)砂,其方法:汽车运砂到工地卸于路基一侧,而后用推土机向前赶推,先把路基两侧2米范围内填筑0.1m后,把第一层土工格栅折翻上来再填上0.1米的中(粗)砂,禁止两侧向中间填筑和推进,禁止各种机械在没有填筑中(粗)砂的土工格栅上通行作业,这样能保证土工格栅平整,不起鼓,不起皱,待第二层中(粗)砂平整后,要进行水平测量,防止填筑厚度不均匀,待抄平无误后用25T振动压路机静压两遍。
(5)第二层土工格栅施工方法同第一层方法一样,最后再填筑0.3m的中(粗)砂,填筑方法同第一层一样,用25T压路机静压两遍后,这样路基基底加固就处理完毕。
(6)在第三层中(粗)砂碾压好后,沿线路纵向在边坡两侧各铺设土工格栅两幅,搭接0.16m,并用同样方法连接好,然后开始土方施工作业,铺设土工格栅进行边坡防护,必须每层测量出铺设的边线,每侧要保证边坡整修后土工格栅埋于边坡内0.10m。
(7)边坡土工格栅每填筑两层土,即厚度0.8m时就需两侧同时铺设一层土工格栅,然后以此类推,直至铺到路肩表面土下。
(8)路基填筑好后,及时进行边坡整修,并进行坡脚的干砌片石防护,对该段路基除每侧加宽0.3m外,并预留1.5%的沉落量。
